Эскизный или рабочий проект дома: в чём разница и на чём на этом теряют деньги

Если вам показали красивую картинку дома и назвали её «проектом», по этому документу нельзя заказать ни одной сваи и нельзя нарезать в размер ни одной доски. На рынке частного домостроения словом «проект» называют два разных документа: эскиз — то, как дом будет выглядеть, и рабочую документацию — то, как его физически построить. Путаница между ними обходится дороже, чем кажется на старте.

И вот что здесь неочевидно: закон вас вообще не обязывает делать ни то, ни другое. Для индивидуального жилого дома высотой до трёх этажей проектная документация не обязательна — не нужна ни экспертиза, ни классическое разрешение на строительство, только уведомление в администрацию. То есть вопрос «нужен ли рабочий проект» — это не вопрос бюрократии. Это вопрос денег: сколько вы потеряете на перерасходе материала и переделках, если его не будет.


Что физически есть в рабочем проекте, а в эскизе — нет

Эскиз — это стадия согласования идеи. Архитектор и заказчик договариваются, как дом расположен на участке, какая планировка, как выглядят фасады. В эскизе есть образ дома. В нём нет ни одного числа, по которому можно что-то закупить или построить.

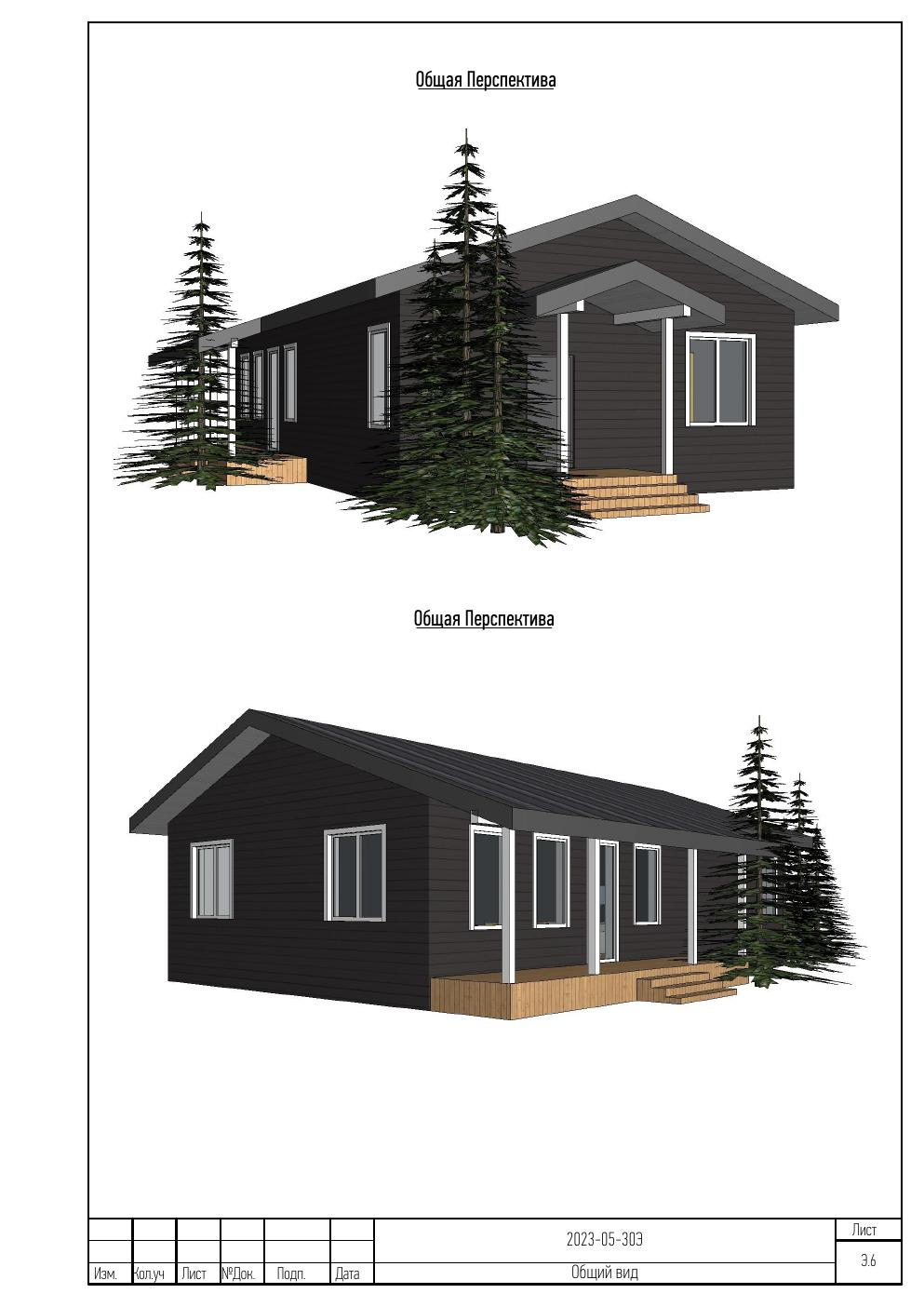

Эскизный проект: планировка и внешний вид дома
Эскизный проект: планировка и внешний вид дома — ничего, что можно передать на стройку

Рабочий проект — это продуманная до самых мелочей инструкция по постройке собственного дома. Каждый элемент дома в нём промаркирован и посчитан отдельно: от сваи до последней доски кровли. Ниже — реальный лист из такой документации: чертёж одной стеновой панели с размерами и раскладкой каждой стойки и балки.

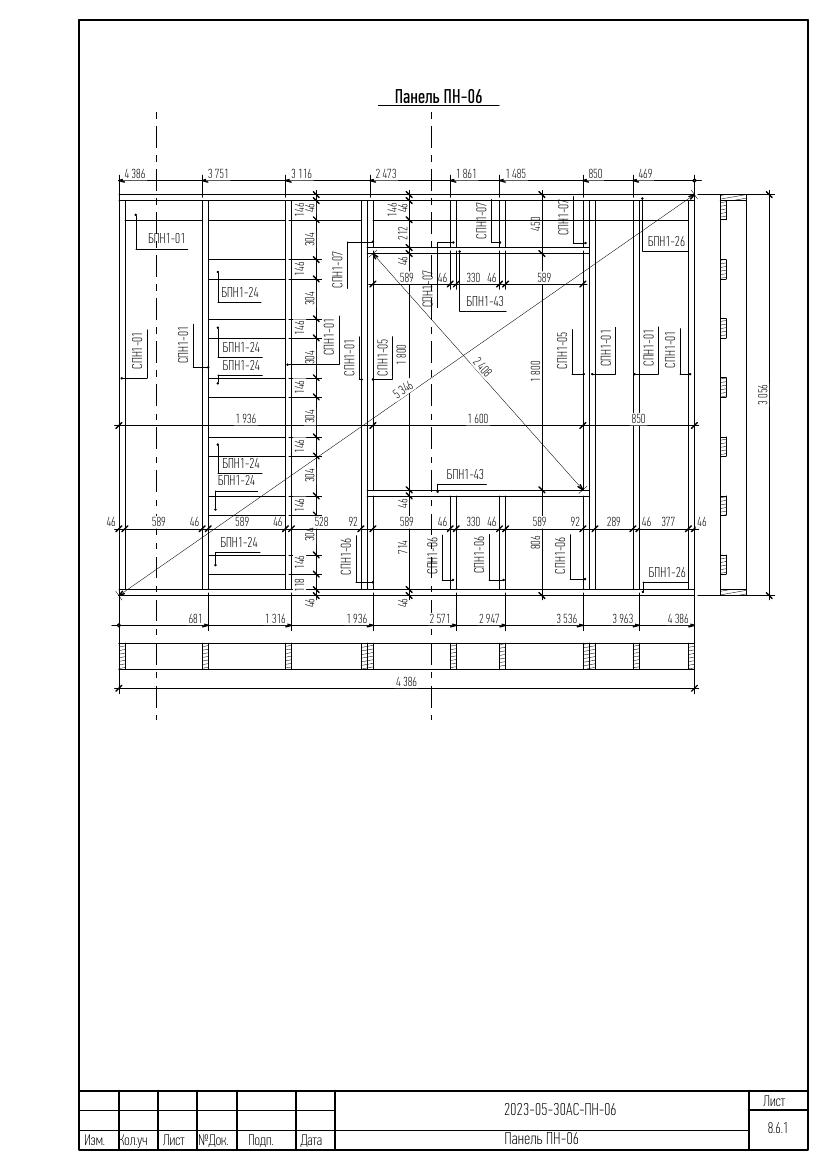

Рабочий проект: чертёж конкретной панели ПН-06 с раскладкой стоек
Рабочий проект: чертёж конкретной панели, по которому её можно собрать буквально завтра

Полный состав рабочего проекта — это десятки таких листов на один дом: фундамент, каждая стеновая панель, перекрытия, кровля.

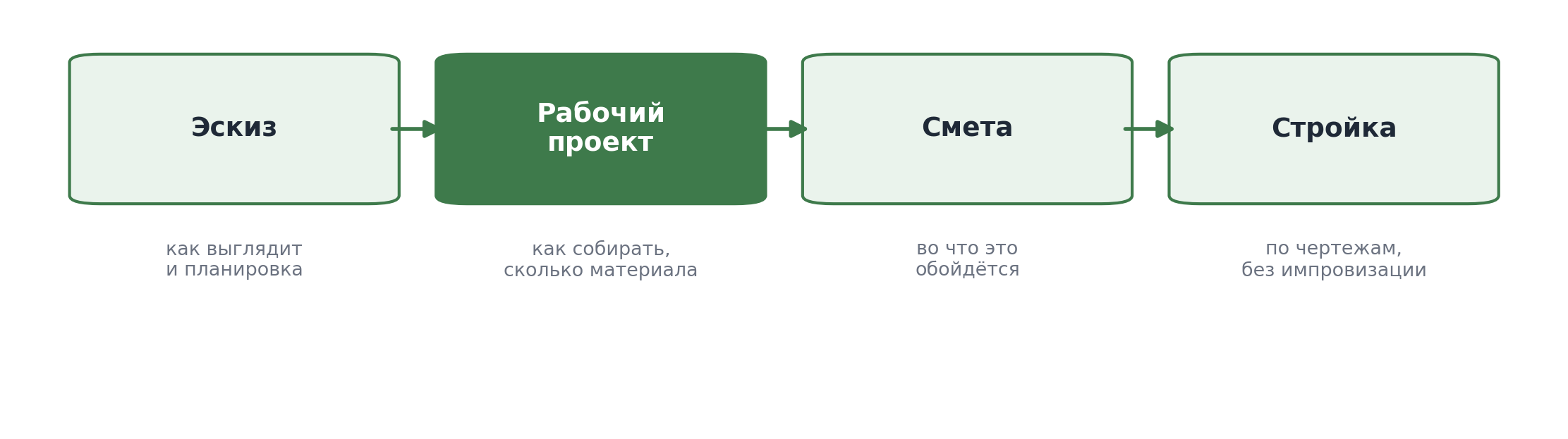

Путь от идеи до стройки: эскиз, рабочий проект, смета, стройка
Путь от идеи до стройки: у каждого документа своя задача, и заменить рабочий проект сметой или эскизом нельзя

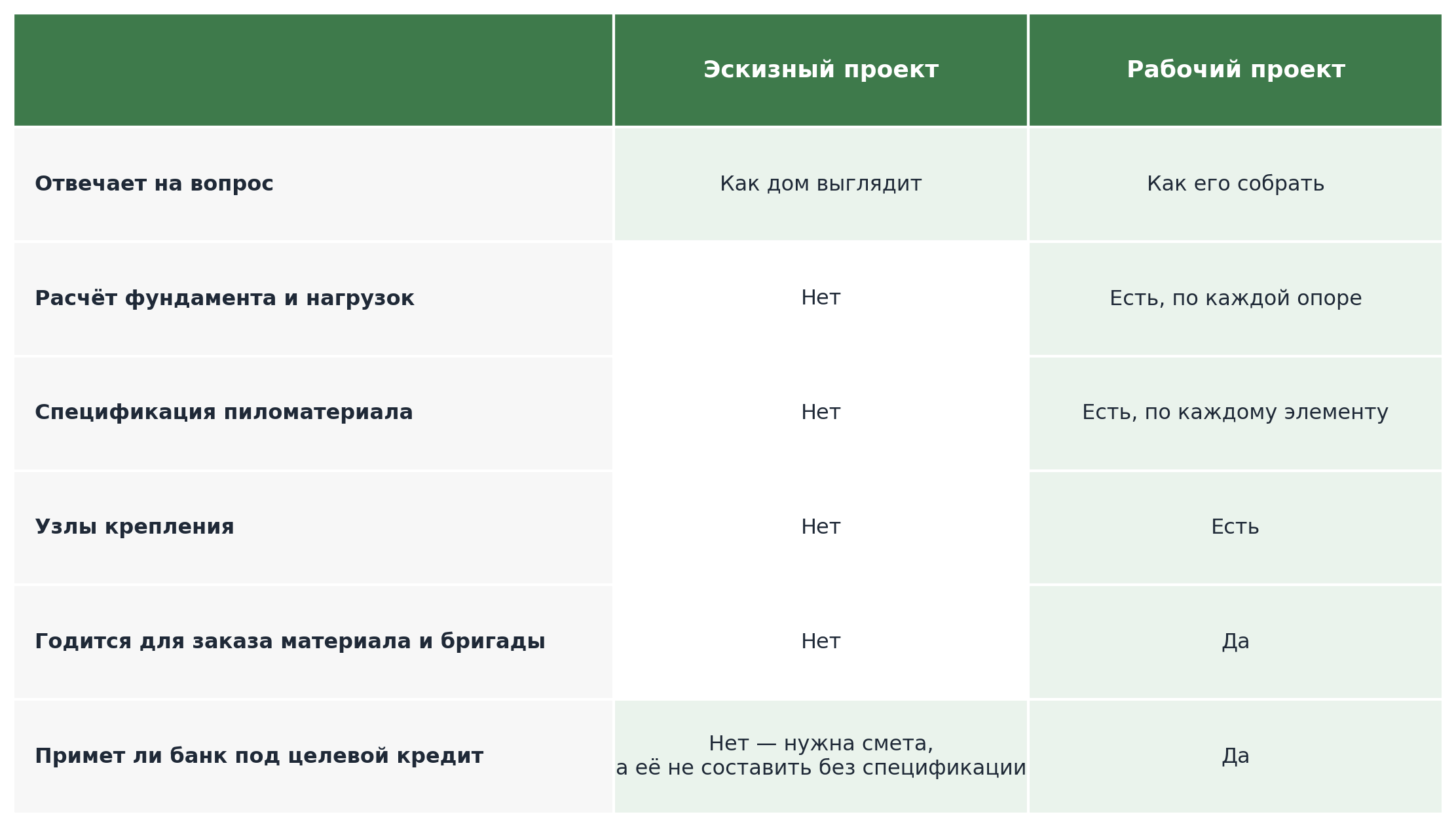

Сравнительная таблица: эскизный проект против рабочего проекта по ключевым параметрам

Если у вас уже есть эскиз — сделанный другим архитектором, в другой компании или вообще нарисованный на коленке — это нормальная стартовая точка, а не выброшенные деньги.

Рабочий проект разрабатывается на основе готовой планировки и внешнего вида: концепцию не переделывают заново, под неё считают фундамент, узлы и спецификацию. Единственное условие — эскиз должен быть реалистичным, то есть уже проверенным на то, что задуманное вообще можно собрать по выбранной технологии.

Где на этом реально теряют деньги

Идея «начнём по эскизу, а по ходу разберёмся» на бумаге выглядит как экономия времени и денег на проектировании. На практике именно так чаще всего теряют куда больше на стройке.

1

Перерасход материала

Без ведомости доски и утеплитель закупают «с запасом» — просто, потому что никто не хочет остаться без материала в разгар работ. Запас в 10–15% никто потом не возвращает, даже если он не понадобился.

2

Неверный расчёт нагрузок

Стропильная система, посчитанная на глаз, а не под снеговую нагрузку конкретного региона — частая причина. Например, Новосибирск относится к V снеговому району с нормативной нагрузкой 320 кг/м² — это почти вдвое больше, чем в средней полосе. Сечение, которое нормально стоит под Москвой, для Новосибирска может быть попросту недостаточным.

3

Ошибки в узлах, которые вскрываются на следующем этапе

Например, крепление панели, которое сделали по наитию, а не по расчётной схеме, всплывает только когда на неё уже легло перекрытие. Переделка после того, как следующий этап закрыт, обходится в разы дороже, чем сделать правильно сразу.

4

Остановка стройки

Бригада упирается в узел, который никак не решён на бумаге, и ждёт, пока архитектор или прораб придумает решение на месте. Это не только время — это ещё и простой уже оплаченной техники и материалов под открытым небом.

Всё это закрывается одним документом: точной спецификацией, расчётом нагрузок под ваш регион и проработанными узлами вместо решений «по ходу дела».

Пример: во что это превращается в деньгах

Возьмём типичный каркасный дом 100 м² — без экзотики в конструкции. На стены и кровлю такого дома обычно уходит около 18–20 м³ пиломатериала. По актуальным ценам в Новосибирске (сухая доска для каркаса — в среднем 26 000–30 000 ₽/м³) это база бюджета в районе 500 000–560 000 ₽.

Если закупка идёт без спецификации, «с запасом» в 10–15% на всякий случай — это плюс 50 000–85 000 ₽ материала, который в итоге просто останется лежать на участке.

Отдельная история — переделка. Если стропильную систему изначально посчитали не под региональную снеговую нагрузку, а «в среднем по России», пересобирать её приходится целиком: демонтаж старой конструкции — около 30 000–45 000 ₽ работ, новый пиломатериал на стропила (сухой, той же породы) — ещё 110 000–125 000 ₽, повторный монтаж — 75 000–90 000 ₽.

Расчёт переделки стропильной системы

В сумме одна такая переделка легко доходит до 220 000–260 000 ₽ — это почти половина стоимости пиломатериала на весь дом

Перерасход пиломатериала без спецификации («запас» 10–15%) 50 000–85 000 ₽
Демонтаж неверно собранной стропильной системы 30 000–45 000 ₽
Новый пиломатериал на стропила 110 000–125 000 ₽
Повторный монтаж 75 000–90 000 ₽
Итого переделка 220 000–260 000 ₽

Рабочий проект не гарантирует, что переделок не будет вообще. Но он убирает саму причину, по которой они возникают — решения на глаз там, где нужен расчёт. По готовому проекту можно рассчитать смету по вашему проекту ещё до начала стройки, а не по факту.

Когда хватит эскиза, а когда нужен рабочий проект

Эскиза достаточно, если сейчас вам нужно только:

  • утвердить внешний вид и планировку для себя;
  • прикинуть примерный бюджет, прежде чем двигаться дальше;
  • показать семье концепцию архитектуры для дальнейшего обсуждения.
Важно

Рабочий проект обязателен, если вы:

  • планируете строить дом своими руками – рабочий проект дает такую возможность без потери качества;
  • заказываете стройку у подрядчика — запомните, грамотный исполнитель никогда не построит дом «на глаз» по эскизнику;
  • оформляете целевой кредит или ипотеку на строительство — банку нужна смета, а не картинка дома;
  • сами закупаете материал и не хотите переплачивать за лишнее или бегать за недостающим;
  • хотите контролировать бригаду по конкретным чертежам, а не просто верить на слово.

Как понять, что вам продают именно эскиз, а не рабочий проект

На рынке нередко продают под словом «проект» именно эскиз — потому что его быстрее и дешевле сделать. Перед покупкой попросите оглавление документации и проверьте, есть ли в ней расчёт фундамента с нагрузками, поэлементные чертежи стеновых панелей, ведомость пиломатериала по объёмам и схема стропильной системы. Если этого нет — вы покупаете картинку, и рабочую документацию всё равно придётся заказывать отдельно, только уже в разгар стройки, когда переделывать решения кратно дороже.

Проверьте: что должно быть в рабочем проекте

Итог

Если вы уже определились с концепцией желаемого дома — дальше есть смысл смотреть готовые рабочие проекты с полным составом документации, достаточной для очень предсказуемого и качественного строительства (эскизник + рабочий проект + смета).

Made on
Tilda
