Если вы решили строить дом сами или с бригадой, а не заказывать под ключ у компании — вы уже сделали первый шаг к экономии. Но легче всего потерять всю эту разницу в цене ещё до того, как вбили первый колышек. Разберём по порядку: где решения принимаются один раз и на годы вперёд, а где ошибка стоит вам денег уже через один сезон.
Дешёвый участок — это не подарок судьбы, а часто отложенный счёт. Пока вы не заказали геологию — исследование грунта и уровня грунтовых вод — вы не знаете реальную стоимость своего фундамента. Строите сами? Тогда цена ошибки выше, чем у бригады с опытом: если под участком «плывущий» грунт или высокий уровень воды и вы узнали об этом только после установки свай, переделка обойдётся в разы дороже, чем стоила бы разовая проверка перед покупкой.
Та же ситуация с энергосетями. Участок «в 10 минутах от города» может стоять в 300 метрах от ближайшей опоры электросети — и эти 300 метров оплатите вы, не продавец земли. Прежде чем платить за участок, узнайте у сетевой компании и в администрации реальные условия подключения газа и электричества, не полагаясь на слова риелтора.
Вот здесь начинается развилка, которая определяет весь остальной результат. Строить без готового рабочего проекта — по общим представлениям о том, «как обычно делают» — кажется быстрее и проще. На практике именно отсутствие точного проекта убивает всю экономию самостоятельного строительства. Без спецификации сечений и узлов типично происходит одно из четырёх:
Готовый рабочий проект исключает все 4 риска своим присутствием: в нём уже посчитаны сечения под ваш регион, есть точная спецификация без запаса «на глаз» и проработаны узлы, которые иначе пришлось бы придумывать на площадке методом проб и ошибок — за ваш счёт.
Для самостоятельной стройки скорость возведения — это не абстрактный плюс, а прямая экономия времени, которое вы и так тратите в свободное от работы время.
Кирпич и блоки требуют минимум года усадки перед чистовой отделкой. Для человека, который строит дом своими силами, это означает ещё один полный год ожидания сверх и без того долгого процесса.
Каркасная технология здесь выигрывает не только в деньгах, но и в психологии проекта: коробка собирается за недели, а не месяцы, монтаж не требует тяжёлой спецтехники на постоянной основе, отделку можно начинать почти сразу после кровли. Для бригады из нескольких человек или для владельца, который сам берётся за часть работ по выходным, это означает реальную возможность закрыть дом за один сезон строительства.

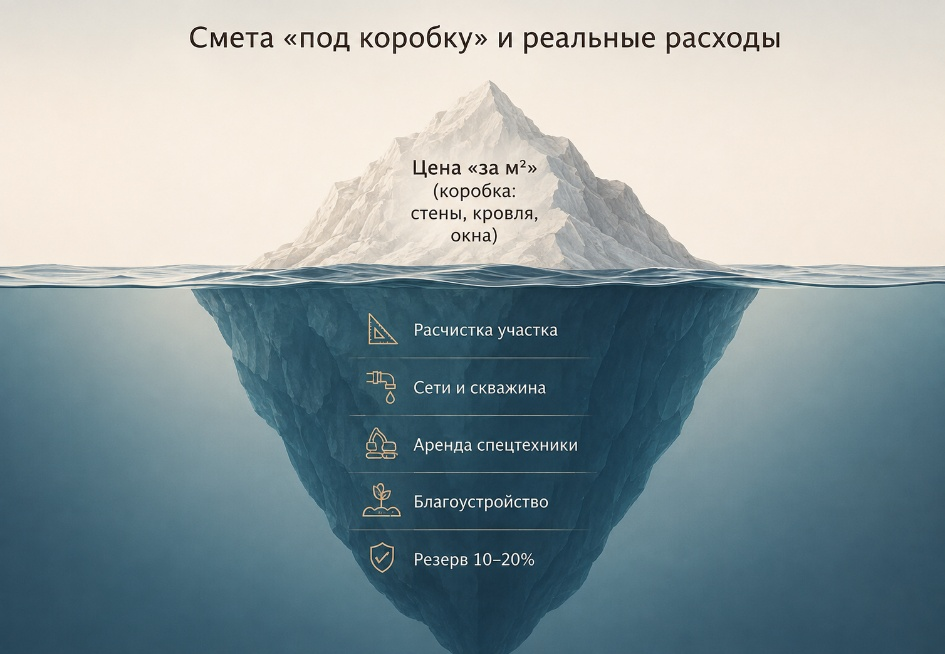

Ключевая ошибка в строительстве дома своими силами — считать бюджет по цене материалов на тёплый контур: стены, кровлю, окна, — и удивляться, когда реальные траты оказываются выше.
За рамками этой цифры остаются вещи, которые бригада подрядчика закрывает оптом, а вам придётся организовывать самостоятельно: расчистка участка от деревьев и пней, подключение сетей и бурение скважины, забор и отмостка вокруг дома. Отдельная статья расходов, о которой забывают чаще всего, — аренда спецтехники. У строительной компании манипулятор и бетононасос уже включены в объём заказов и стоят копейки в пересчёте на объект; вам же придётся арендовать ту же технику по розничной цене за каждый отдельный выезд.
Держите резерв в 10–20% сверх сметы: при самостоятельной закупке материалов вы не получаете дилерских цен, которые есть у подрядчиков, а также сезонный рост цен на пиломатериалы и утеплитель ударит по вашему бюджету сильнее, чем по бюджету компании с оптовыми контрактами.
Если вы строите сами, у вас нет второго шанса «доделать потом» без двойной работы. Дренаж и ливневая канализация проектируются одновременно с фундаментом — если вспомнить о них после того, как участок уже облагорожен, придётся перекапывать сделанное своими же руками. Расположение бани или зоны отдыха определяет, куда должны выходить окна дома — не наоборот, и это решение нужно принять ещё до начала возведения.
Если вы не строите полностью своими руками, а нанимаете бригаду — экономия на договоре обходится дороже, чем сама бригада. Устная договорённость «по цене сойдёмся» не защищает вас, если бригада уйдёт на середине этапа или сделает узел не по проекту.
Договор должен фиксировать смету, график оплаты и конкретные сроки, а оплата следующего этапа идёт только после подписанного акта приёмки предыдущего — не на честное слово.
С 2018 года для ИЖС действует уведомительный порядок вместо разрешительного, и у него есть чёткие сроки: уведомление о начале строительства подаётся через МФЦ или Госуслуги вместе со схемой расположения дома на участке, и администрация обязана ответить в течение 7 рабочих дней. После завершения строительства кадастровый инженер готовит технический план, а регистрация права собственности в Росреестре — финальный шаг, после которого дом официально ваш, включая право прописки.
Когда коробка готова, у многих возникает ощущение, что основная работа сделана. На деле стоимость инженерных систем — вентиляции, электрики, освещения — может приблизиться к половине стоимости самой коробки. Без дизайн-проекта на этом этапе вы рискуете зашить трубы и кабели не в тех местах, где они реально понадобятся. Переделка после чистовой отделки — это разбор уже готовых стен, а не косметическая правка.
Строительство своими руками действительно может стоить в разы дешевле, чем под ключ у компании — если вы заранее знаете, сколько материала купить, какого он должен быть сечения и как собрать каждый узел, без доработок с молотком в руках. Рабочий проект не строит дом за вас, но именно он превращает «должно получиться дешевле» в конкретную смету и убирает самую дорогую часть процесса самостоятельного строительства — ошибки, которые вскрываются, когда переделывать уже дорого и поздно.
